移除4座大山,中国光伏直接实现平价上网!
中国光伏行业对补贴依赖中,主要是因为“非技术成本”太高!补贴都补贴给“非技术成本”了!
2018年以来,国家对光伏行业从严管理的风声日紧。个人认为:宏观层面,能源结构转型的大趋势不会变!所以,对风电、光伏等可再生能源仍然是鼓励发展的态度。之所以对光伏规模的发展,最重要的原因就是补贴缺口!
全国平均的利用小时数按照1200h计算, 1GW项目的发电量为12亿kWh的发电量; 2017年底之前并网的光伏项目,补贴强度约为0.5元/kWh。 1GW项目,1年补贴拖欠金额:6亿元! 按4.95%的财务成本,1年财务成本为2970万元! 存量的140GW未进目录的项目若全部进目录,则每年补贴需求约为800亿元以上。
然而,光伏产业所获得的补贴,实际上大部分都交给了“非技术成本”!如果能有效降低“非技术成本”,则光伏项目在大部分地区都可以实现平价!
光伏电量现阶段依靠补贴,无法实现评价上网,主要原因被认为光伏电力的初始投资远高于传统能源,造成光伏电力的度电成本太高。
光伏电站的初始投资主要分为三部分:
一、设备价格
全球光伏电站都在用中国产光伏设备,中国本土价格应该最便宜。
二、人工成本
作为发展中国家, 中国的人工成本在世界处于较低水平
三、其他费用
1、最贵的组件74%来自中国
根据中国光伏行业协会的统计,2017年全世界70%以上的光伏电站使用的光伏组件来自中国,如下图所示。

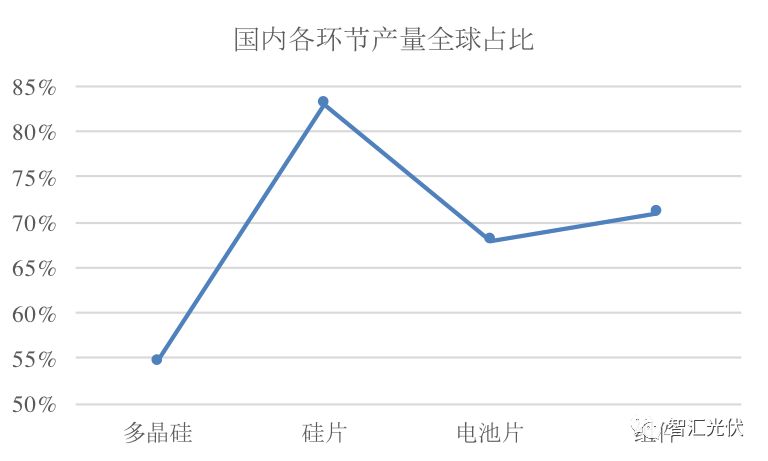

从上图可以看出,除了多晶硅以外,2017年硅片、电池片、光伏组件环节的产量,68%~87%来自中国。
2、最核心的逆变器

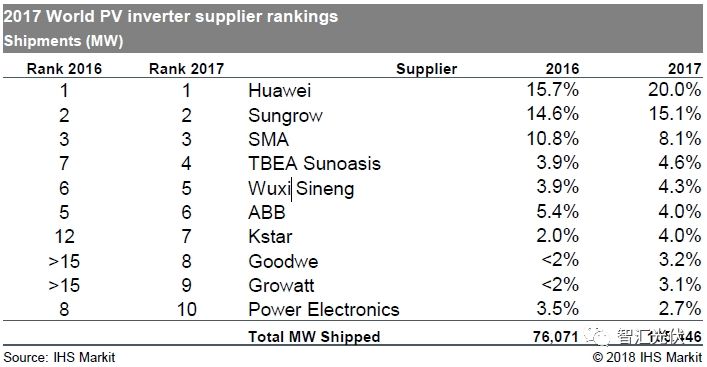

根据IHS的统计数据,2016年,中国的逆变器前企业华为、阳光销量分别位于全球第一、第二。全世界出货量前10名中,中国企业占据7席。

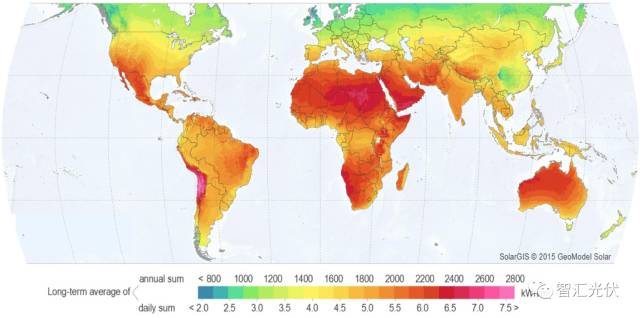

3、太阳能资源处于较高水平
从上图可以看出,中国的太阳能资源虽然不是全球最好的,但全国大部分地区太阳能资源在世界处于较高水平,与美国的太阳能资源相当;远好于加拿大、欧洲等国家和地区。
4、小结
可见,无论是最贵的光伏组件,还是最核心的逆变器,全世界50%以上的产品都来自中国。
作为光伏产品生产大国,中国国内的设备价格应该是世界最低的。
中国的人工价格又处于较低水平。
中国的太阳能资源、发电量处于较高的水平。
设备便宜,人工便宜,发电量好,基于上述原因,按理说,中国的光伏电价即使不是最低的,也应该是较低的。
根据国际可再生能源署最新发布的《可再生能源竞价分析报告》,到2016年中已经至少有67个国家以竞价方式确定可再生能源项目。相比固定的标杆价格,可再生能源竞价有效地降低了可再生能源上网的价格。
2016~2017年的国际上部分光伏项目的中标电价已经低于0.2元/kWh。其中:
2016年9月,日本丸红与中国晶科在阿布扎比报出的2.42美分/千瓦时,折合0.16元/kWh。
2017年11月,日本三井与中国天合光能在墨西哥项目报出的1.97美分/千瓦时是光伏项目最低价,折合0.13元/kWh。
为什么中国企业到国外做项目,用国内的组件、逆变器和技术,就可以实现0.2元/kWh以内的价格,在国内就不行?
表:近期国际光伏项目的上网电价中标价格
说明:上表中国内电价按照人民币美元最新汇率价格6.56元计算。

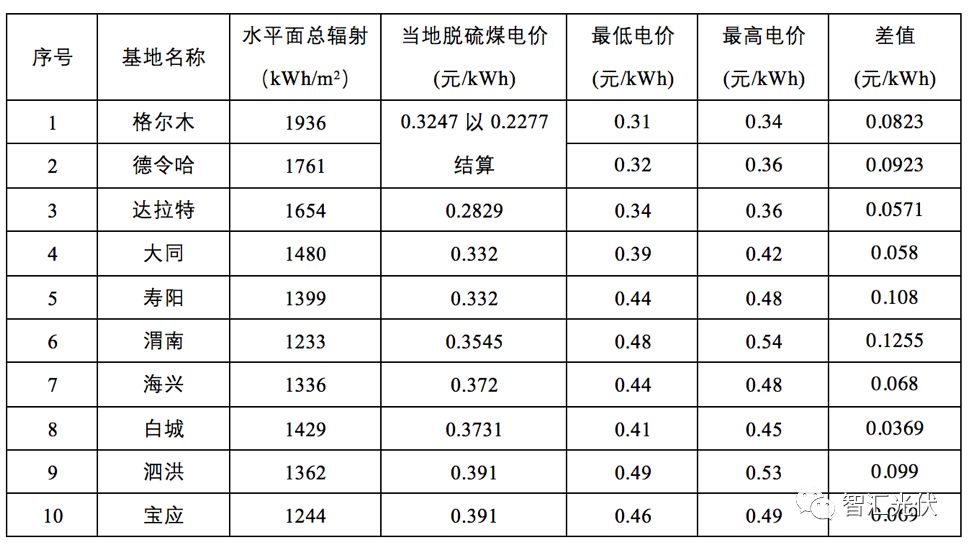

最近完成的领跑者招标项目中,格尔木、德令哈的中标价格已经低于当地的脱硫煤上网电价,白城的项目也仅比脱硫煤电价高出3.7分/kWh。
个人认为,以下4个原因是领跑者能投出这么低的价格的重要因素
领跑者项目边界明确,
1)土地成本明确,而且比普通项目低很多
2)送出成本明确,
3)不限电!
4)中标单位基本为央企,融资成本低!
自2010年以内,随着光伏系统造价的下降,全球的光伏电价都进入快速下降的通道,而中国光伏电价的下降速度,显然低于世界其他国家,如下图所示。
因此,国际可再生能源署报告在评论到中国的光伏价格时用了一个这样的形容词:surprising(令人惊讶)!
1、限电成为西部平价上网最大障碍
我国太阳能资源最好的地区,是度电成本最低、最能实现平价上网的地方。然而,由于限电,这些资源最好的地方已经逐渐被投资商所抛弃。

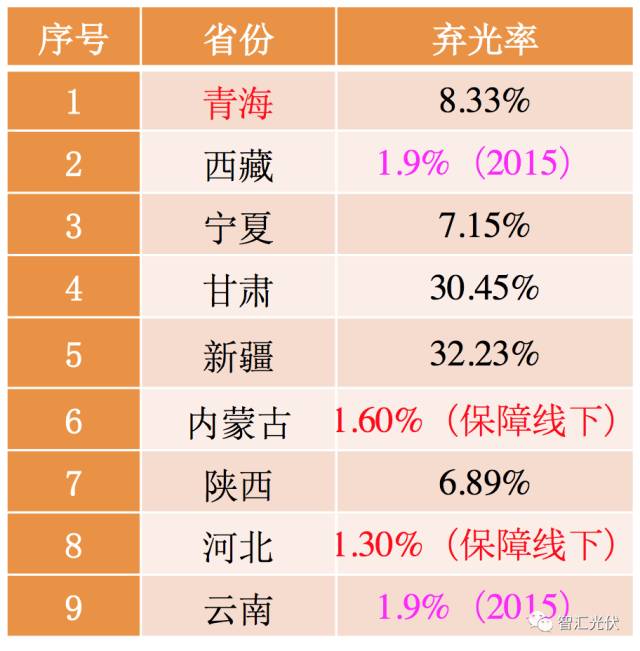

表:2016年全国各地的光伏限电率
根据之前的计算,发电量下降30%,度电成本会增加50%!(详见《由度电成本到平价上网(完整版)》)
可见,限电是成为我国西部地区光伏电站平价上网最大的障碍!
2、土地性质不明,土地价格高企
光伏项目最初由我国西北部发展起来,主要利用戈壁、荒漠等不可利用土地。随着限电的影响,逐渐向高用电负荷的中东部转移。然而,在转移的过程中,很多企业照搬在西部建设电站的做法,忽略了中东部地区的土地性质、土地价格等问题。
1)土地性质
就在不久前,微山6个近300MW的光伏项目因土地性质被要求拆除,将给投资商带来巨额损失。
除此之外,还有很多企业因为土地性质遭受罚款。(这几年,因用地违规被处罚的光伏电站!)
2)土地费用

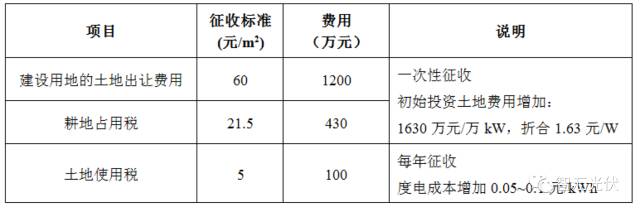

今年5月份,某省税务对省内的光伏项目集中补收了土地使用税(5元/m2)和耕地占用税(21.5元/m2)。
再考虑到土地出让金,一个10MW的光伏项目,大约要增加1630万的初始投资,以后每年增加100万元的运营成本。
表:一般光伏项目的土地成本
光土地成本一项,就会使光伏项目的度电成本上升0.1元/kWh左右!
与地面电站相比,分布式光伏项目的度电成本下降被高额屋顶租金所限。之前,中储粮屋顶招标时,已经达到10元/m2的价格。
如果按照理想状态:1万平米安装1MW、年满发小时数为1200h,则仅仅屋顶租金一项,就折合度电成本0.083元/kWh!
图:某光伏投资企业为抢占珠海银隆的屋顶资源,报出9.5元/平方米·年的租金,并提供八五折电费折扣。
可见,土地性质给光伏项目将带来毁灭性打击;
土地成本大约会使光伏项目的度电成本增加0.1元/kWh!
3、融资成本
目前,在欧盟或者日本,很多光伏建设的资金使用年息约为2%左右,“在国内,根据企业的信用评级,一些AAA级央企的发债年息可以维持在约3%的水平,部分国有企业在6%左右,而综合整个行业内的企业情况,资金使用年息通常要在7%-10%。而且,杠杆率、担保力度等都有很大区别,对利率都有很大影响。
即便能够接受较高的年息水平,很多光伏企业仍面临着“融资无门”的困境。很多商业银行对光伏项目的资金投放“瞻前顾后”。 而在分布式光伏方面,由于项目分散、产权主体多样、运维专业性不足等多种原因,金融机构对“小型光伏贷”的态度更是慎之又慎。
4、电网接入、送出费用高
按照《可再生能源法》,光伏项目的送出线路应该由电网公司承担。国外的项目,比如阿布扎比的光伏电站,接入部分的费用都是由当地政府负责的,项目方只需要做好站内的相关工作就好。
然而,目前国内光伏项目的送出,基本都采用:业主自建送出线路、给与电费补贴的形式。
对于大型的集中式电站,电网接入部分的成本还不是很明显,电站规模大了可以摊薄相应的费用。但在小型特别是分布式电站上,送出费用将大大增加光伏项目的单位千瓦投资。
按照电网公司的规定,400kW~6MW的项目就要以10kV电压等级接入电网。即使以最大规模6MW计算,接入电网首先需要一个10kV的升压站,如果附近条件满足能够就近接入电网,这一部分的费用也在400万元左右。一旦不能就近接入,整体投资还要再增加100-200万元。而且,即便是企业愿意承担额外费用,出于种种原因,“电网公司也未必会同意”。
作为光伏产品生产大国,中国拥有几乎全世界最便宜的光伏电站系统造价;然而,由于土地费用、融资成本、送出费用等,大大推高了光伏项目总投资;限电大幅推高了度电成本。
限电、土地费用、融资成本、送出费用是压在中国光伏项目上的4座大山,使中国光伏项目的上网电价远高于国外项目,严重依赖补贴;移除这4座大山后,在很多地区,光伏项目近期都可以摆脱对补贴的依赖。
相关新闻:
-
无相关信息
- 可再生能源消纳关键:进一步明确
2019-09-14
- 国网能源研究院发布《中国新能
2019-09-14
- 平价规模化落地受限电网消纳,新
2019-04-16
- 光伏发电平价上网的路径及障碍
2019-03-02
- 王淑娟 :规模分配、电价、存量
2019-02-24
- · 张家口市能源局蒋雪峰:唯一国家级可再生能源示范区硕果累累
- · 陈清泰:电动汽车发展的“快”“慢”哲学
- · 天合光能董事长高纪凡:能源重构已经开始,低碳甚至无碳时代扑面而来
- · 中科院院士做客“梁溪大讲堂” 称光伏发电有望成“理财”项目
- · 安徽电网事件跟踪:“自发自用”中的“自”究竟该如何定义?
- · 关于2019最新光伏政策,我们听到一些不同的声音……
- · 纪振双:制约光伏产业发展的主要矛盾已由“量”和“价”间的矛盾转化为“量”和“质”间的矛盾
- · 南都电源王昌俊:大规模储能的应用前景及商业价值分析
- · 曹仁贤:“节能”能否有效“减排”?
- · 彭澎:2019年新政下给地方政府以及开发企业的几点建议
